平成28年度社道防安19-87-A01号米川舗装補修工事

宮城県東部土木事務所

優良工事表彰

工期

2016年10月25日~2017年2月21日

工事概要

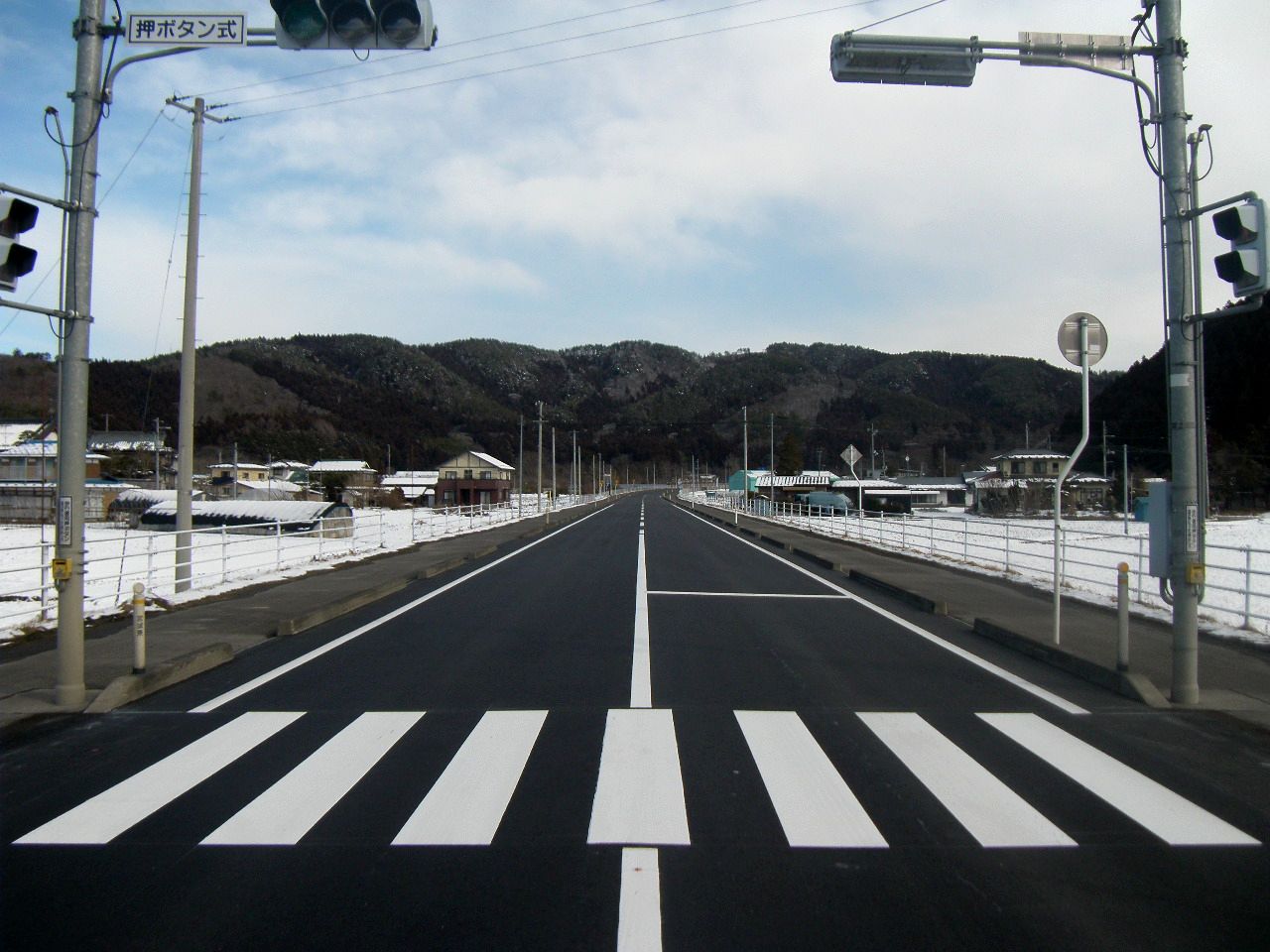

路面切削工 A=4,080m²  路上再生路盤工 A=3,980m²
基層工 A=4,080m² 表層工 A=4,080m²

表彰理由

工事評定点 87点
冬季施工の為、積雪による工程の遅延や路盤の品質不良が考えられたので、切削+路上再生+基層までを1サイクルとして計画した。また、施工期間中の段差を極力抑える事で円滑な通行を確保した。1サイクルの施工範囲が狭くなる分、継ぎ目の箇所が増えて平坦性悪化が懸念されたが、日々、施工完了後の出来形チェックを徹底し表層の仕上がりに気を配った。寒冷期の施工であったが品質・出来形管理の結果も良好で、事故もなく工程の遅延もなく完成に至った結果受賞できた。
